估算技術 - PERT
專案評估與評審技術 (PERT) 估算考慮三個值:最樂觀估計 (O)、最可能估計 (M) 和悲觀估計(最不可能估計 (L))。行業中對三點估算和 PERT 存在一些混淆。然而,這兩種技術是不同的。在您學習這兩種技術時,您將看到它們的區別。此外,在本章結束時,將整理並列出這些差異。
PERT 基於三個值 - 最樂觀估計 (O)、最可能估計 (M) 和悲觀估計(最不可能估計 (L))。最可能估計的權重是其他兩個估計(樂觀和悲觀)的 4 倍。

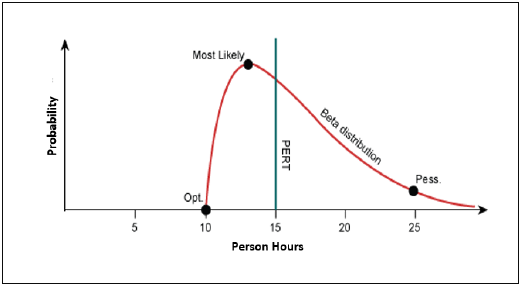

PERT 估計 (E) 基於加權平均值,並遵循 Beta 分佈。
E = (O + 4 × M + L)/6
PERT 經常與關鍵路徑法 (CPM) 一起使用。CPM 指出專案中關鍵的任務。如果這些任務延遲,專案就會延遲。
標準差
標準差 (SD) 衡量估計中的變異性或不確定性。
在 Beta 分佈中,
均值 = (O + 4 × M + L)/6
標準差 (SD) = (L − O)/6
PERT 估算步驟
步驟 (1) - 確定工作分解結構 (WBS)。
步驟 (2) - 對於每個任務,找到三個值:最樂觀估計 (O)、最可能估計 (M) 和悲觀估計 (L)。
步驟 (3) - PERT 均值 = (O + 4 × M + L)/6
PERT 均值 = (O + 4 × M + L)/3
步驟 (4) - 計算任務的標準差。
標準差 (SD) = (L − O)/6
步驟 (6) - 對 WBS 中的所有任務重複步驟 2、3、4。
步驟 (7) - 計算專案的 PERT 估計。
E (專案) = ∑ E (任務)
步驟 (8) - 計算專案的標準差。
SD (專案) = √ (ΣSD (任務)2)
將專案估計轉換為置信水平
這樣計算出的 PERT 估計 (E) 和標準差 (SD) 用於將專案估計轉換為置信水平。
轉換基於
- E +/- SD 的置信水平約為 68%。
- E 值 +/- 1.645 × SD 的置信水平約為 90%。
- E 值 +/- 2 × SD 的置信水平約為 95%。
- E 值 +/- 3 × SD 的置信水平約為 99.7%。
通常,對於所有專案和任務估計,使用 95% 的置信水平,即 E 值 + 2 × SD。
三點估算和 PERT 之間的差異
以下是三點估算和 PERT 之間的差異 -
| 三點估算 | PERT |
|---|---|
| 簡單平均數 | 加權平均數 |
| 遵循三角分佈 | 遵循 Beta 分佈 |
| 用於小型重複性專案 | 用於大型非重複性專案,通常是研發專案。與關鍵路徑法 (CPM) 一起使用 |
E = 均值 = (O + M + L)/3 這是簡單平均數 |
E = 均值 = (O + 4 × M + L)/6 這是加權平均數 |
| SD = √ [((O − E)2 + (M − E)2 + (L − E)2)/2] | SD = (L − O)/6 |
