SAP PM - 預防性維護
組織中的預防性維護用於避免系統故障和生產故障。使用預防性維護,您可以在您的組織中獲得各種好處。預防性維護一詞用於執行檢查、預防性維護和修理。維護計劃用於定義日期和預防性及檢查性維護任務的範圍,這些任務可以針對技術物件進行計劃。
以下是組織中使用預防性維護的主要好處:
預防性維護中執行的活動以任務列表的形式儲存。
您定義檢查工作的範圍和內容,以及何時應執行預防性維護,並提供功能位置或裝置部件的詳細資訊。
您還定義預防性維護任務列表的基於成本的分配。
您還可以執行審查以查詢將來要執行的預防性維護活動的成本。
任務列表
預防性維護中的任務列表定義為作為組織中預防性維護的一部分執行的一系列活動。它們用於執行作為預防性維護一部分的重複任務,並有效地執行這些任務。
使用任務列表,您可以透過標準化工作順序來減少工作量。所有更新都在相應維護任務列表中的一個特定位置執行,並且系統中的所有維護訂單和維護專案都接收更新的工作順序狀態。藉助任務列表,它有助於減少建立維護訂單和維護專案所需的工作量,因為您可以參考任務列表以檢視工作順序。
以下是 SAP 工廠維護中任務列表的關鍵功能:
- 計劃維護
- 持續維護
計劃維護
所有計劃活動,例如檢查、維護和維修,都屬於計劃維護。在工廠維護中,您定義工作步驟必須執行的時間間隔以及必須執行它們的順序。在維護計劃中,任務列表分配給維護計劃。
持續維護
持續維護的任務列表包含基於當前檢查的工作順序。所有未按定期計劃進行的檢查都屬於持續維護。
將任務列表分配給通知
您可以將任務列表分配給通知,如果存在任何關聯的維護訂單,則將任務列表分配給維護訂單。

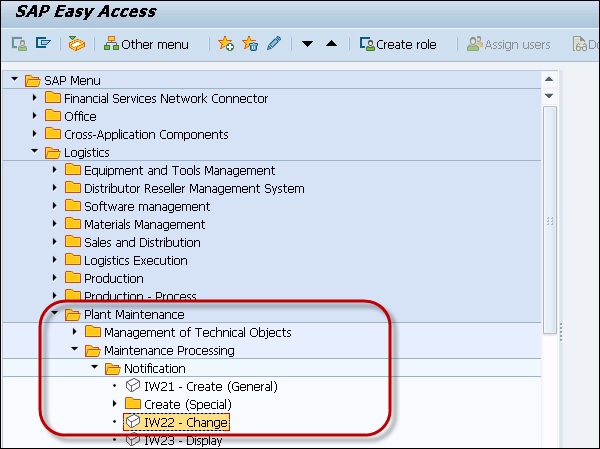

步驟 1 - 要將任務列表分配給通知,請在更改模式下開啟通知。

步驟 2 - 輸入通知編號,然後單擊頂部的複選標記。

步驟 3 - 轉到“任務列表”選項卡,並輸入要分配給此通知的任務列表的詳細資訊:
- 任務程式碼
- 任務文字
- 程式碼組
- 負責人
- 計劃開始日期

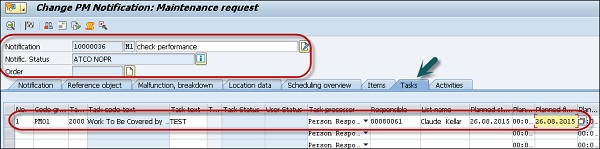

- 計劃完成日期和其他欄位,如以下螢幕截圖所示。

步驟 4 - 要儲存通知,請單擊頂部的“儲存”按鈕。

建立新的維護任務列表
您可以建立一個新的維護任務列表,以新增一系列新的維護活動,這些活動需要定期執行。您可以建立裝置任務列表、功能位置任務列表或一般維護任務列表。

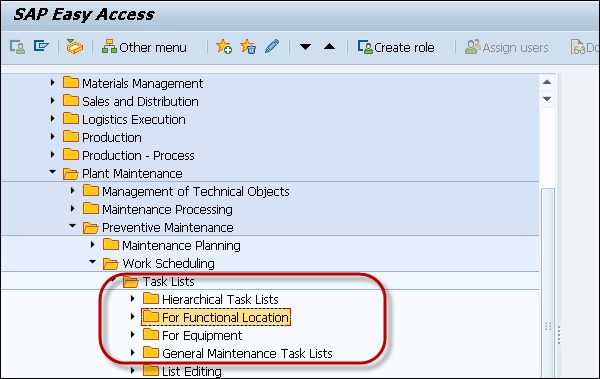

步驟 1 - 要建立新的任務列表,請導航到物流 → 工廠維護 → 預防性維護 → 工作排程 → 任務列表

步驟 2 - 要建立每種型別的任務列表,您必須輸入以下螢幕截圖中所示的不同詳細資訊。

步驟 3 - 要建立裝置任務列表,請輸入裝置編號和現有配置檔案編號。單擊“繼續”按鈕。您還可以使用“複製為參考”選項來複制現有任務列表。

步驟 4 - 要建立功能位置任務列表,請輸入功能位置的標識和配置檔案編號。單擊“繼續”按鈕。

步驟 5 - 要建立一般維護任務列表,請不要輸入任何資料,然後單擊“繼續”。您可以輸入現有的組號,然後單擊“繼續”。

步驟 6 - 單擊“繼續”後,您必須在任務列表中輸入標題資料。

步驟 7 - 要儲存任務列表,請單擊頂部的“儲存”按鈕。
