SAP PS - 專案概況



專案概況用於維護預設值和控制引數,例如成本的計劃方法。在專案概況中輸入的資訊會複製到專案定義或專案元素中的專案中。此資訊可以在以後更改。

請注意,專案概況中的值用於維護專案系統某些區域的功能,並且應在考慮所有因素的情況下進行更改。您不應更改與成本核算表或結果分析鍵相關的鍵,因為這些鍵可能會更改現有系統。

您必須在專案概況部分維護以下資訊:

  • 基本資料
  • 時間排程
  • 成本/收入/財務
  • 組織資料

標準 R/3 系統包含具有最重要控制引數的預定義專案概況。

建立專案概況:

步驟 1 - 使用T 程式碼:OPSA或轉到 SPRO → IMG → 專案系統 → 結構 → 操作結構 → 工作分解結構 → 建立專案概況。

OPSA

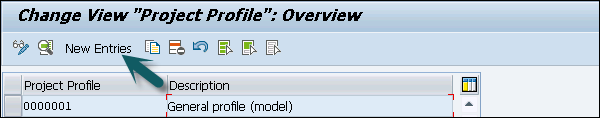

步驟 2 - 要建立一個新的概況,請在專案概況概述螢幕上單擊“新建條目”。

Project Profile Overview

新建條目螢幕上,輸入以下詳細資訊:

  • 專案概況 - 輸入在 SAP 系統中標識專案概況的唯一 ID。

  • 專案型別 - 專案所屬的類別。

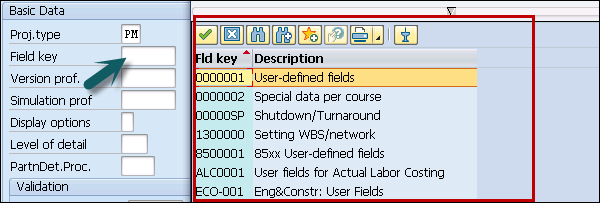

  • 欄位鍵 - 從下拉列表中選擇欄位鍵。您可以為不同的專案選擇不同的欄位鍵,如下所示:

New Entries Screen

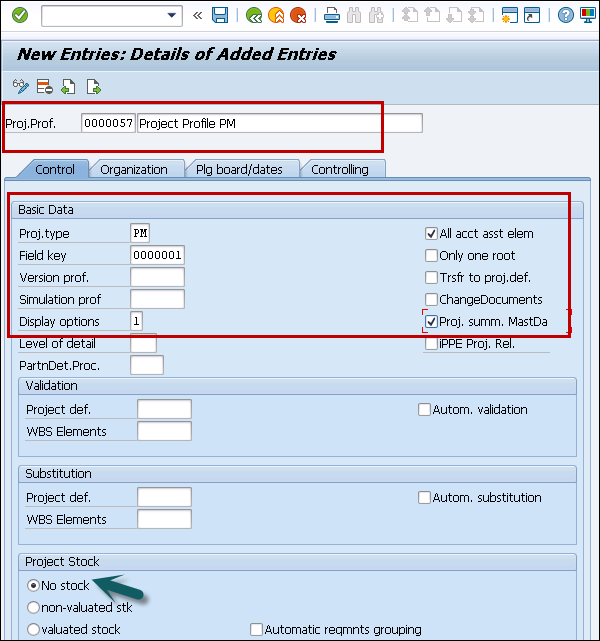

在新視窗中,選擇以下內容:

  • 顯示選項 - 這決定了專案如何在專案構建器中識別。

  • 所有科目分配要素 - 如果必須使用此概況建立所有 WBS,則必須選擇此選項。

  • 專案彙總主資料 - 選擇此欄位以彙總專案中的主資料。這用於執行任何報表。

  • 專案庫存 - 預設情況下無庫存選項。

Control Options

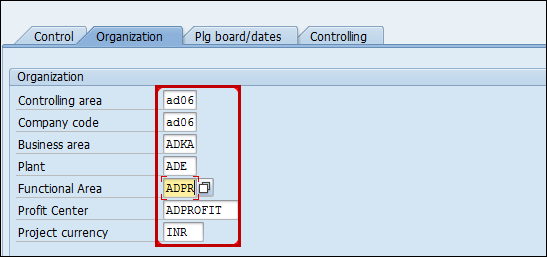

接下來,轉到“組織”選項卡。您必須在“組織”選項卡下輸入以下詳細資訊:

  • 控制範圍 - 輸入屬於專案概況的控制範圍

  • 公司程式碼 - 輸入屬於控制範圍的公司程式碼

  • 業務領域 - 輸入屬於公司程式碼和控制範圍的業務領域

  • 工廠 - 輸入屬於公司程式碼的工廠程式碼

  • 功能區域 - 輸入功能區域鍵

  • 利潤中心 - 輸入屬於控制範圍的利潤中心

  • 專案貨幣 - 輸入專案貨幣

Organization Options

單擊頂部的儲存按鈕以儲存專案概況。
