- SAP PP 教程
- SAP PP - 首頁
- SAP PP - 簡介
- SAP PP - 常用表
- SAP PP - 組織結構
- 與其他模組整合
- SAP PP - 主資料
- SAP PP - 物料清單
- SAP PP - 工作中心
- SAP PP - 工藝路線
- SAP PP - 需求管理
- SAP PP - 建立計劃獨立需求(PIR)
- 物料需求計劃
- SAP PP - MRP 列表
- SAP PP - 長期計劃
- SAP PP - 生產訂單
- SAP PP - 生產訂單變更
- 生產訂單確認
- 取消生產訂單
- SAP PP - 能力計劃
- SAP PP - 能力平衡
- SAP PP - 收貨
- SAP PP - 庫存概述
- SAP PP - 發貨
- SAP PP - 發貨沖銷
- SAP PP - 精益製造
- SAP PP - 報表
- SAP PP - 物料憑證列表
- 多種物料庫存
- 物料清單中的列表
- SAP PP 有用資源
- SAP PP - 問答
- SAP PP - 快速指南
- SAP PP - 有用資源
- SAP PP - 討論
SAP PP - 長期計劃
長期計劃 (LTP) 在 SAP PP 中用於檢查所有物料清單 (BOM) 層次的未來需求。您可以檢查當前產能和供應商在所需時間段內提供物料的能力。
這不是實際執行,而是用於檢視是否可以滿足所有產能需求。如果需求得到滿足,您還可以將模擬區域轉移到操作區域。
另請注意,您不必進行長時間的模擬計劃。它可以用於短期,並且沒有時間限制。
長期計劃的主要目標
採購部門可以使用 LTP 的結果來預測未來的採購訂單。這使他們能夠與供應商就合同條款進行談判。
PIR 可以是活動版本或非活動版本。對於 LTP,它始終是非活動的,因為它用於模擬目的。LTP 允許您對所有 BOM 層次的需貨計劃進行模擬。
您還可以使用新的需求在非活動版本中重新執行 LTP。要刪除 LTP,您需要刪除所有計劃方案。
LTP 與物料需求計劃在模擬版本中幾乎相似,用於根據未來需求預測生產計劃。
您還可以使用 LTP 將工藝路線活動轉移到成本中心。您可以使用現有的 BOM 和工藝路線資料進行 LTP,也可以使用不同的主資料。
建立非活動版本 PIR

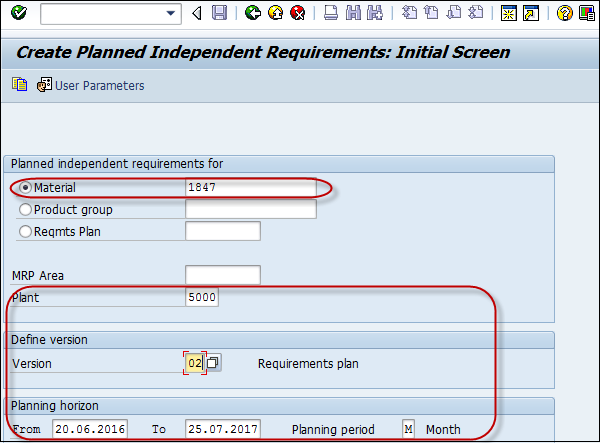

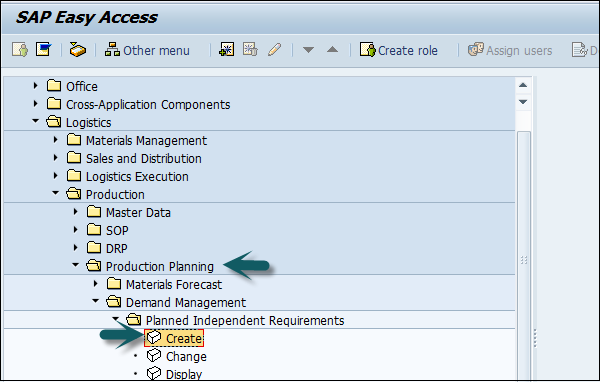

使用 T 程式碼:MD61 或轉到 物流 → 生產 → 生產計劃 → 需求管理 → PIR → 建立。

輸入以下詳細資訊:
需要建立需求的物料程式碼。
工廠程式碼。
輸入版本為 02,這是非活動版本,需求將在 LTP 執行中考慮,而不是 MRP。
需要建立需求的計劃期限日期。
計劃期間為月份 M。
單擊螢幕頂部的勾號。

在下一個視窗中,您將看到版本 02,並且活動複選框不會被選中,這表示 LTP 的非活動版本。
在月度框中輸入數量。單擊儲存按鈕儲存資料。
建立計劃方案
計劃方案是執行年度模擬需求的 LTP 執行所必需的。您還可以包含或排除計劃收貨或當前庫存的計劃執行。

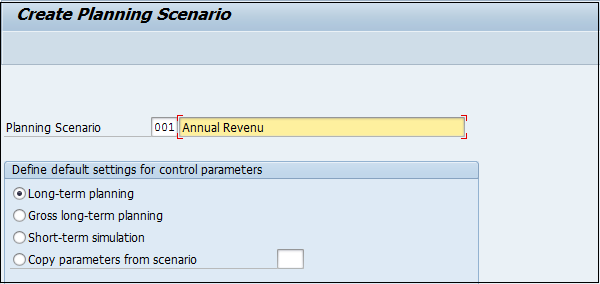

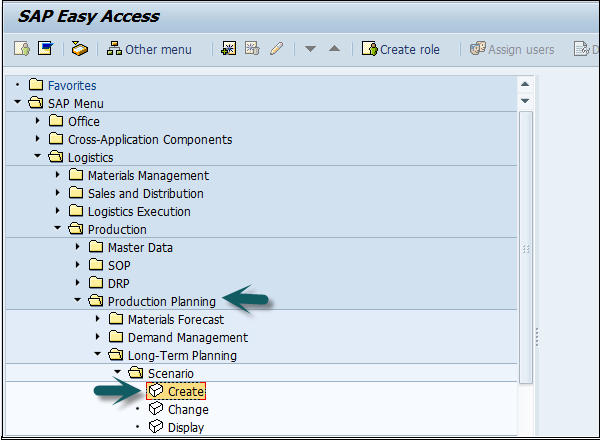

要建立計劃方案,請使用 T 程式碼:MS32 或轉到 物流 → 生產 → 生產計劃 → 長期計劃 → 方案 → 建立

輸入計劃方案的名稱和描述,然後按 Enter 鍵。

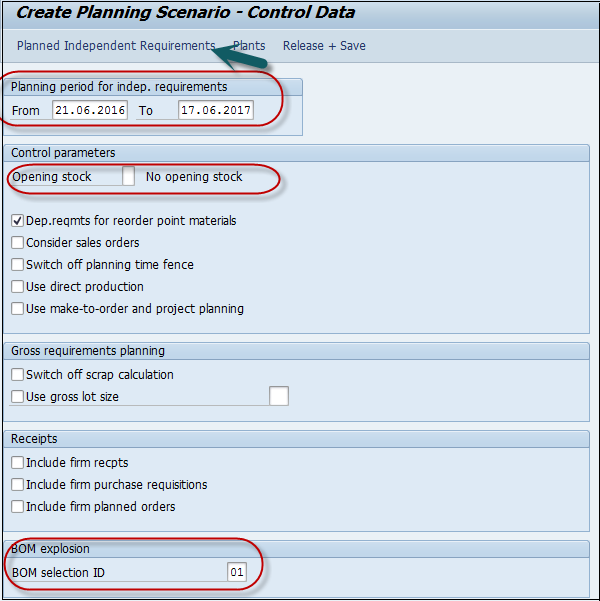

在下一個螢幕中,輸入以下詳細資訊:
LTP 必須執行的計劃期間。
將期初庫存保留為空白,這意味著它不會考慮當前庫存。
選擇 BOM 為 01 以包含活動 BOM。

單擊螢幕頂部的 PIR 按鈕,您將得到一個小的彈出視窗。

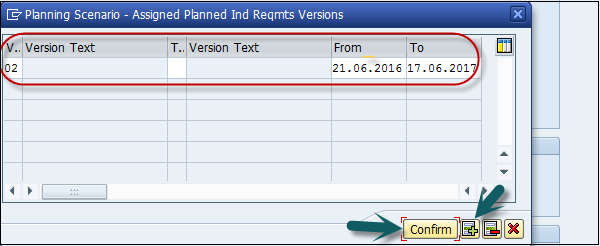

在小的彈出螢幕中,單擊“+”號以建立新條目,然後輸入版本 02 和計劃期間。

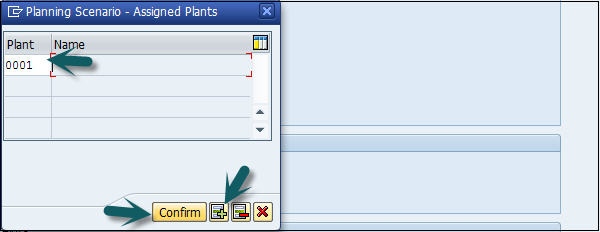

單擊螢幕頂部的“工廠”按鈕。輸入工廠程式碼並單擊確認。

下一步是單擊“釋放+儲存”按鈕,條目將被儲存。系統將提示您確認計劃方案。單擊是。


在下一個視窗中,您將獲得在後臺/聯機執行條目的選項。

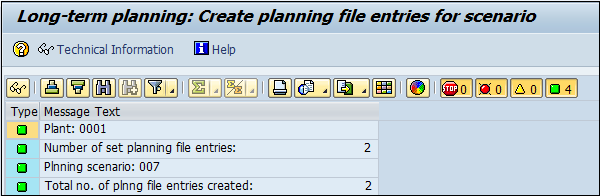

生成計劃檔案條目。單擊“立即”按鈕生成條目。

系統將通知您已識別出與長期計劃執行相關的物料數量。
