- JIRA教程
- JIRA - 首頁
- JIRA - 概述
- JIRA - 專案
- JIRA - 問題
- JIRA - 工作流
- JIRA - 安裝
- JIRA - 免費試用設定
- JIRA - 登入
- JIRA - 儀表盤
- JIRA - 問題型別
- JIRA - 螢幕
- JIRA - 建立問題
- JIRA - 克隆問題
- JIRA - 建立子任務
- JIRA - 將問題轉換為子任務
- JIRA - 將子任務轉換為問題
- JIRA - 使用CSV建立問題
- JIRA - 編輯問題
- JIRA - 透過郵件傳送問題
- JIRA - 為問題新增標籤
- JIRA - 連結問題
- JIRA - 移動問題
- JIRA - 檢視/更改歷史記錄
- JIRA - 關注和投票問題
- JIRA - 搜尋
- JIRA - 高階搜尋
- JIRA - 報表
- JIRA - 工作量餅狀圖
- JIRA - 建立問題與已解決問題
- JIRA燃盡圖
- JIRA實用資源
- JIRA - 快速指南
- JIRA - 有用資源
- JIRA - 討論
JIRA燃盡圖
它顯示在給定衝刺時間內實現衝刺目標所需的剩餘總工作量。它幫助團隊管理進度並相應地做出反應。此圖表是敏捷-Scrum方法論的重要特徵。
生成報表
要生成報表,使用者應按照以下步驟操作。

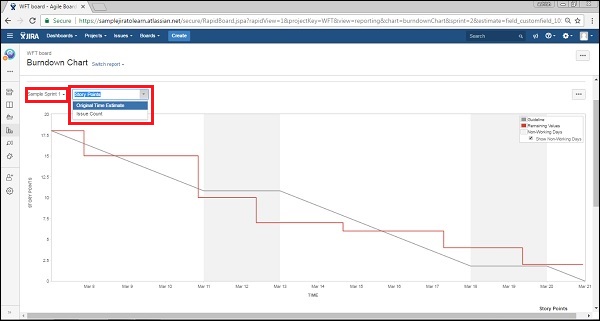

步驟1 - 轉到“專案”→ 選擇特定專案。點選選單左側的“報表”圖示。轉到“敏捷”並點選“燃盡圖”。以下螢幕截圖顯示如何訪問燃盡圖。

步驟2 - 它顯示衝刺的燃盡圖,例如團隊如何朝著已承諾的任務取得進展。紅線顯示剩餘的工作量,而灰線顯示已承諾的任務。團隊可以看到他們在衝刺進度方面與衝刺開始時的承諾相比處於什麼位置。使用者可以從下拉選單中選擇更改衝刺和Y軸。
以下螢幕截圖顯示燃盡圖按衝刺顯示的樣子。

步驟3 - 在報表的第二部分,它顯示資料,例如衝刺開始日期是什麼,添加了哪些問題,每天解決了多少問題,問題的故事情節是什麼,以及每天剩餘多少故事情節點。這些資料用於建立圖表。以下螢幕截圖顯示用於生成圖表的資料。

注意 - 與這些報表非常相似,也可以生成其他報表。
廣告
